本網訊(記者 侯一帆 謝慧芳 實習記者 古歆怡)我縣生活垃圾焚燒發電項目是貴州省2021年重大工程項目,當前,是疫情防控的關鍵時期,該項目部堅持一手抓疫情防控、一手抓生產發展,兩不放松,安全有序地推進項目進度。
在我縣生活垃圾焚燒發電項目的門口,工人們佩戴口罩、有序掃碼、測溫、登記入場。在施工現場,為了防疫需要,各施工區分區施工,挖掘機在開挖滲濾液處理站土方,150余名工人在各施工點忙碌著,切割鋼筋、綁扎鐵絲、準備施工材料……各方面正在緊張有序推進著。

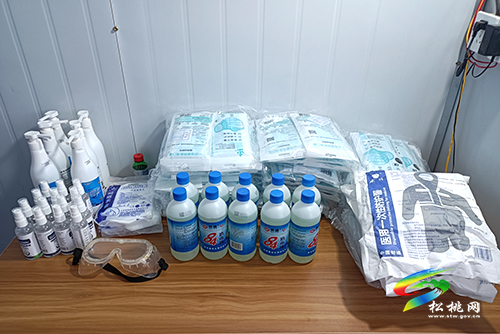

面對目前疫情情況,該項目部采取了一系列的防控措施,如檢查健康碼、行程碼、排查是否有14天內到達過(中)高風險地區的人員、做好防疫物資的儲備工作等,力爭營造一個安全,有序的施工環境。
“我們對項目所有人員進行疫苗接種情況的摸底,目前項目全體人員的疫苗接種率達到了98%以上”浙江省二建建設集團有限公司是我縣生活垃圾焚燒發電項目的施工單位,該公司的項目副經理徐野介紹道。
此外,該項目部每日還對工人的宿舍、食堂等區域進行兩次無死角消殺處理,并在施工點附近設置了吸煙區和茶水區,充分保障了施工安全,同時,讓工人有休息場所。
據悉,為了搶抓施工進度,完成既定目標,該項目部將加大了人員投入,預計在下半年達到200余名工人同時作業,全面推進各項建設,同時,繼續加大與項目主管單位、銀行等的溝通對接,積極爭取更大的政策和資金支持,全力保障施工進度。
據悉,松桃垃圾焚燒發電項目占地約8萬多平方米,總投資達到3.8億元。該項目遠期規劃一天的處理規模為1200噸垃圾,當期建設規模為1×600噸/天機械爐排爐+1×15MW純凝式汽輪發電機組及其相關配套系統,(包括煙氣凈化系統、飛灰固化系統、滲濾液處理系統等)經處理后煙氣排放指標均能達到國家環保的相關要求,甚至優于國標。該項目預計每天可處理600噸垃圾,年可處理垃圾21.9萬噸,年可上網電量1.02億度。
“當前項目的主廠房已經基礎完成,目前已經施工至七米層階段。其他的附屬設施以及建筑,綜合樓和滲瀝液處理站已經全面鋪開建設,我們爭取今年年底前達到了垃圾進場的目標?!便~仁旺能環保能源有限公司負責松桃生活垃圾焚燒發電項目的設計、建設、運營管理等工作,總指揮岳強介紹道。
我縣生活垃圾焚燒發電項目位于盤信鎮甘溪村,是我縣2021年民生實事工程之一,該項目建成后,將實現生活垃圾“減量化、資源化、無害化”處置、為全縣生態文明建設發揮重要作用。
“我縣垃圾焚燒發電廠建設項目,是一項重大的民生工程。建成后,將徹底的解決全縣垃圾無害化處理難的問題,讓資源變廢為寶,得到合理的利用,減少垃圾處置成本,為人民群眾創造一個干凈,舒適的生活環境?!笨h城市管理局環境衛生管理站負責人龍明華說。
